文化艺术报讯(全媒体记者 邓锦龙 通讯员 李玉朋)7月26日上午9时,郑州市中原区帝湖花园西王府小区,国网陕西电力援豫抢险队宝鸡分队80多名突击队员终于见到了苦苦等待的抢修物资、材料。
几天来,国网陕西电力支援郑州抢险救灾保供电如同战役般“打”得火热。枕木、电缆、接线端子到货了,卸车快、箱变(箱式变压器简称)就位快,放缆快、接头制作快,积蓄了三天的力量在此刻终于释放了,国网陕电铁军全身心投入到抢修工作中。
25日晚,箱变、电缆、配件,国网陕西电力抢险保供电前方指挥部里物资保障组车西军电话一直不停。配合协调的国网河南电力发展部的王晓东也没闲着,跟上车西军直奔郑州城西供电分部的仓库去协调物资。
箱变到货了,车西军又回到国网陕西电力支援河南防汛抢险保供电前方指挥部,时间已经过了24点。“电缆到了没有,都有什么型号、就位了没,400根枕木一次到不了,先发100多根也行,大家都在等着呢!“此时他还在协调枕木。枕木是建设帝湖花园临时配电网的基础,枕木不到位,变压器无法安放,国网陕西电力抢修指挥部与国网河南电力发展部、郑州供电公司城西分部工作人员多方协调,重新安排吊车、货车去接枕木。

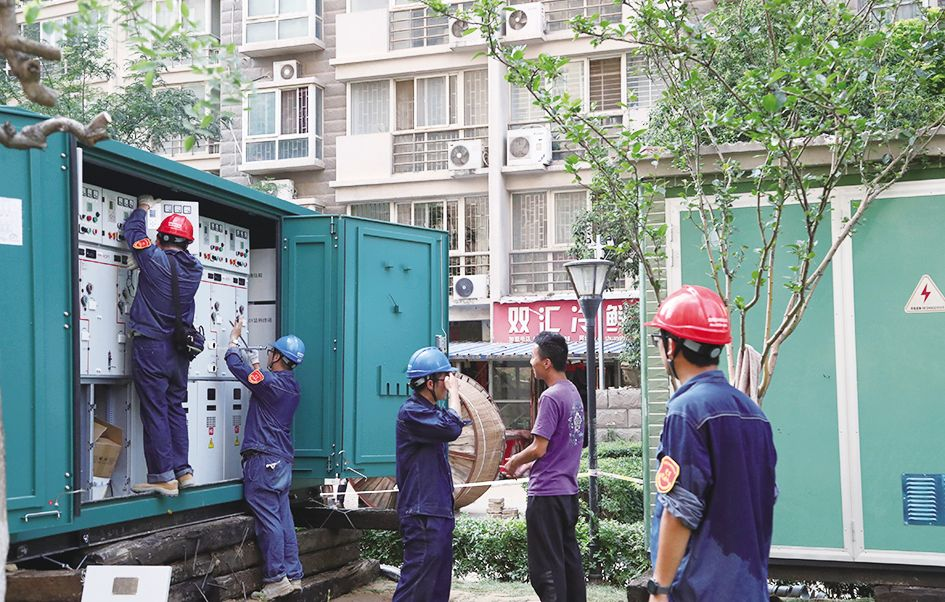

26日凌晨2点多,枕木到货了,电缆还没到。国网陕西电力宝鸡抢修突击队为了抢时间施工,采用两手准备找电缆。他们一边组织人员到郑州公司“抢拉”电缆,一边请求家里支援,宝鸡公司领导高度重视,连夜从宝鸡送特殊型号的低压电缆。26日8时50分,部分高压电缆进场并组织卸车。9时50分开始对放置好的箱式变电站进行检查调试。10时44分,高压电缆铺到第一台箱变跟前。11时开始电缆头制作。
26日下午,国网陕西电力指挥部,协调咸阳、榆林、渭南、汉中公司支援宝鸡、商洛抢修突击队,铺设电缆。抢修现场的十几支党员突击队冒着33益的高温天气,在路边、草丛里、地下室、广场上,与时间、酷热进行着激烈的抗争,为居民早点用上电争分夺秒。
26日19时,截至记者发稿时,22台箱式变电站、2台环网柜都已安装完成,现场高压电缆已铺设1000米、低压电缆3000米,紧张忙碌的抢修现场没有停歇。
